        項目快訊:水冷壁、鋼架到貨90%,回填挖掘繼續推進

        2022-10-31 1020

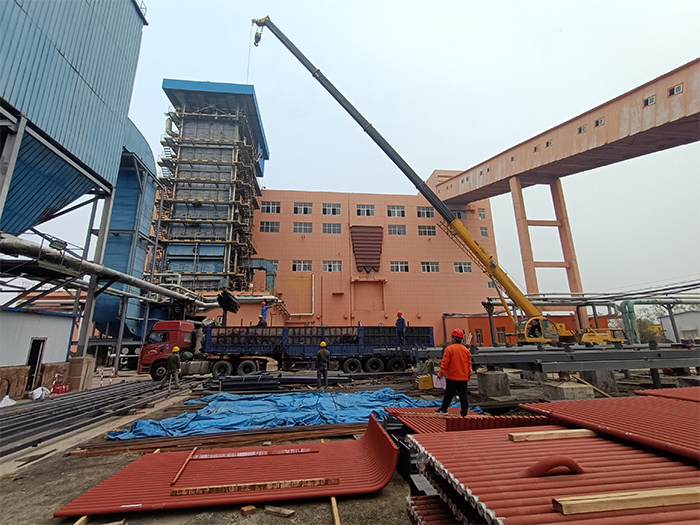

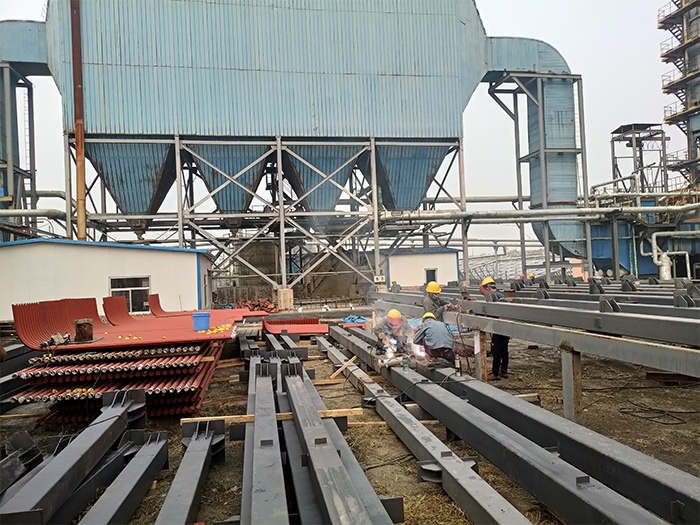

        10月30日晚十時,第四車水冷壁、鋼架到貨,經過對車上人員及貨物嚴密消殺后,貨運車于10月31日早上進場。項目組立即調集機械和人員卸車存放。目前水冷壁、鋼架到貨率已完成90%。現場鋼架的拼裝工作加緊進行,預計下周對預制好的部分鋼架進行吊裝。

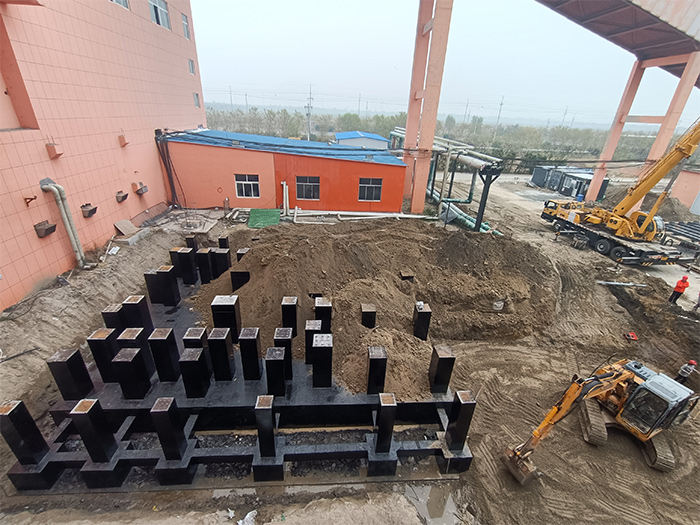

        同時,鍋爐基礎回填作業繼續進行,土建空預器基坑挖掘施工中。

                                                                                                              撰稿人:李萍萍

        上一篇項目快訊:鍋爐基礎回填有序進行,空預器冷凝器基坑 墊層施工完成

        下一篇項目快訊:鍋爐基礎開始回填,鋼架焊拼繼續進行
